Як розрахувати кількість матеріалів для фундаменту

від Ткаченко Василь
0 коментарі
Будівельник розраховує матеріали біля армованого фундаменту приватного будинку перед бетонуванням

Міксер із бетоном приїжджає один раз, і саме тому помилка в розрахунках коштує дорожче за самі матеріали. Не вистачило пів куба — стрічка розділиться холодним швом. Замовили зайве — бетон застигне купою на ділянці, бо повернути його вже нікуди. Розберемо, як порахувати все заздалегідь із олівцем і рулеткою, без спеціальних програм.

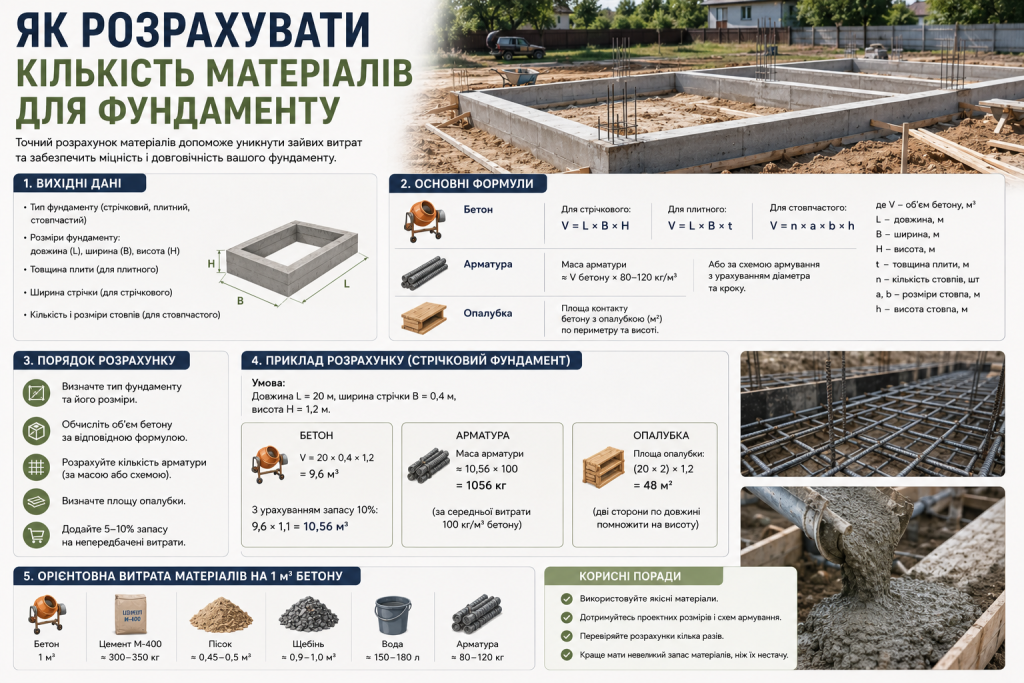

Розрахунок об’єму бетону для стрічки

Стрічковий фундамент рахують за простою формулою: довжина стрічки множиться на її ширину та висоту. Складність лише в тому, щоб правильно визначити довжину.

Беруть не периметр будинку, а осьову лінію всієї стрічки. Це означає, що до зовнішнього контуру додають усі внутрішні перемички під несучі стіни.

Розберемо на прикладі будинку 8×10 м із однією внутрішньою стіною завдовжки 8 м. Периметр становить 36 м, разом із перемичкою виходить 44 м загальної довжини.

При ширині стрічки 0,4 м і висоті 1,2 м об’єм дорівнює 44 × 0,4 × 1,2 = 21,12 м³. Саме ця цифра йде в заявку на бетонний завод.

Об’єм бетону для плити

З плитним фундаментом арифметика ще простіша: площа множиться на товщину. Плита 8×10 м завтовшки 25 см дає 80 × 0,25 = 20 м³ бетону.

Помилка тут виникає з ребрами жорсткості. Якщо проєкт передбачає ребра знизу, їх об’єм рахують окремо, як маленькі стрічки, і додають до основного результату.

Порахувати двічі коштує пів години. Порахувати неправильно коштує тижня простою.

До підсумкової цифри додають запас 5‒7 відсотків. Ґрунт під опалубкою просідає, стінки траншеї осипаються, і фактична витрата завжди виходить більшою за теоретичну.

Кількість арматури для фундаменту

Арматуру рахують окремо для поздовжніх стрижнів і для хомутів. Це два різні розрахунки, які часто плутають в одну цифру й отримують недостачу прямо на майданчику.

Для стрічки висотою 1,2 м стандартна схема — чотири поздовжні стрижні діаметром 12 мм: два вгорі, два внизу. Загальна довжина складе 44 × 4 = 176 погонних метрів.

До цієї цифри додають запас на нахлести. Стрижні стикують із перекриттям не менше ніж на 40 діаметрів, для арматури 12 мм це 48 см на кожен стик, тобто орієнтовно ще 10 відсотків.

ЕлементДіаметрКрокВитрата на приклад
Поздовжні стрижні стрічки12 мм4 шт. по перерізу194 пог. м
Хомути стрічки8 мм400 мм275 пог. м
Сітка плити, один пояс12 мм200 мм720 пог. м
В’язальний дріт1,2 мм15‒20 кг

Хомути рахують так: спершу довжину одного контуру, потім кількість штук. Для стрічки 0,4×1,2 м із захисним шаром 5 см периметр каркаса становить приблизно 2,5 м, а при кроці 400 мм на 44 м стрічки потрібно 110 хомутів.

Плиту армують двома сітками з коміркою 200×200 мм. На одну сітку для плити 8×10 м іде 41 стрижень уздовж і 51 упоперек, разом близько 720 погонних метрів, а на два пояси — удвічі більше.

Як перевести метри в тонни

Постачальники продають арматуру на вагу, тому погонні метри доведеться конвертувати. Для цього використовують табличну масу одного метра.

  • арматура 8 мм важить 0,395 кг за метр;
  • діаметр 10 мм дає 0,617 кг;
  • діаметр 12 мм дає 0,888 кг;
  • діаметр 14 мм дає 1,21 кг;
  • діаметр 16 мм дає 1,58 кг.

Для нашого прикладу 194 м дванадцятки — це близько 172 кг, а 275 м вісімки — ще 109 кг. Загалом трохи менше третини тонни, і цю цифру вже можна порівнювати з прайсом.

Дошки для опалубки: розрахунок

Опалубку рахують за площею бічних поверхонь. Обидві сторони стрічки заввишки над рівнем землі 0,4 м при довжині 44 м дають 44 × 0,4 × 2 = 35,2 м².

Пиломатеріал продають у кубометрах, тому площу множать на товщину дошки. Обрізна дошка 25 мм для нашого прикладу займе 35,2 × 0,025 = 0,88 м³.

До щитів додають бруси для розкосів і підкосів, приблизно 20‒25 відсотків від об’єму дощок. Ще знадобиться поліетиленова плівка, щоб бетонне молоко не витікало крізь щілини.

Практичніший варіант — ламінована фанера завтовшки 18 мм. Вона дає рівну поверхню без слідів дощок і витримує 5‒8 заливок, тоді як звичайну дошку після демонтажу зазвичай пускають на риштування.

Онлайн-калькулятори: коли довіряти

Автоматичні калькулятори добре працюють на простих формах. Прямокутний будинок без еркерів і перепадів висоти вони прораховують за секунди й майже не помиляються.

Проблеми починаються там, де геометрія складніша. Г-подібний будинок, ділянка з ухилом чи різна висота стрічки під зовнішніми та внутрішніми стінами вимагають ручного поділу на прості фігури.

Калькулятор рахує швидко. Розуміє задачу тільки людина.

Розумний підхід — порахувати вручну й перевірити цифру калькулятором. Розбіжність більша за 10 відсотків означає, що десь загубився цілий елемент конструкції.

Марка бетону та піщана подушка

Бетон замовляють не просто кубометрами, а конкретною маркою. Для стрічки під одноповерховий будинок з газоблоку достатньо М250, під двоповерховий будинок із цегли беруть М300.

Заводи часто оперують класами міцності замість марок. М250 відповідає класу В20, М300 — класу В22,5, і саме ці позначення потрібно називати в заявці, щоб не отримати слабшу суміш.

Окремо рахують піщано-щебеневу подушку під підошву. При товщині 20 см і ширині траншеї 0,4 м на 44 м стрічки вийде 44 × 0,4 × 0,2 = 3,52 м³ сипучого матеріалу.

Пісок і щебінь беруть шарами приблизно по 10 см кожен. Обидва шари трамбують з проливанням водою, бо в пухкому стані подушка дає просідання вже після першої зими.

Скільки важать сипучі матеріали

Постачальники часто продають пісок і щебінь тоннами, а не кубами. Для переведення користуються насипною щільністю: пісок важить близько 1600 кг/м³, щебінь фракції 20‒40 мм — приблизно 1400 кг/м³.

Отже, наші 1,76 м³ піску перетворюються на 2,8 т, а такий самий об’єм щебеню — на 2,5 т. Стандартний самоскид везе 7‒10 т, тому весь обсяг закриється однією ходкою.

Що ще замовити крім основного

Про дрібні позиції згадують останніми, і саме вони зупиняють роботу в найгірший момент. Скласти цей перелік варто разом з основним розрахунком.

  • фіксатори захисного шару, приблизно 4 штуки на погонний метр каркаса;
  • гідроізоляційний рулонний матеріал для відсічки під кладку;
  • цвяхи або саморізи для опалубки, 2‒3 кг на кубометр пиломатеріалів;
  • шпильки з гайками для стягування щитів, крок 60‒80 см;
  • поліетиленова плівка для накриття бетону на час набору міцності.

Фіксатори особливо важливі. Без них каркас лягає на дно траншеї, захисний шар зникає, і арматура починає іржавіти прямо всередині бетону.

Плівку теж не варто пропускати. Свіжий бетон накривають на перші 3‒5 діб, щоб волога не випарувалася раніше, ніж цемент завершить реакцію.

Помилки при замовленні матеріалів

Найпоширеніші прорахунки повторюються з проєкту в проєкт:

  1. Рахувати периметр замість осьової довжини стрічки з перемичками.
  2. Забувати про запас 5‒7 відсотків на просідання ґрунту.
  3. Ігнорувати нахлести при розрахунку кількості арматури.
  4. Плутати марку бетону з класом і замовляти слабшу суміш.
  5. Замовляти доставку без урахування під’їзду для міксера.
  6. Купувати арматуру на око, без переведення метрів у тонни.

Останній пункт особливо болючий на великих обсягах. Різниця між замовленими та реальними тоннами інколи сягає 15 відсотків, і виявляється це вже під час в’язання каркаса.

Ще одна помилка стосується часу. Бетон у міксері живе близько двох годин, тому замовляти всю партію одразу можна лише тоді, коли опалубка та каркас повністю готові.

Розрахунок фундаменту зводиться до трьох чисел: об’єму бетону, ваги арматури та кубатури пиломатеріалів. Візьміть план будинку, розбийте контур на прості прямокутники й пройдіть кожен розділ по черзі. Півгодини за столом убережуть вас від найдорожчого сюрпризу — недоливу посеред робочого дня.
